墨西哥国家洞察:
2026—2030战略投资与项目机会
从国家投资主线拆到行业、区域和采购入口,帮你判断未来几年该跟踪什么,而不只追一条快截止的招标。
作者:拉美招投标指南针

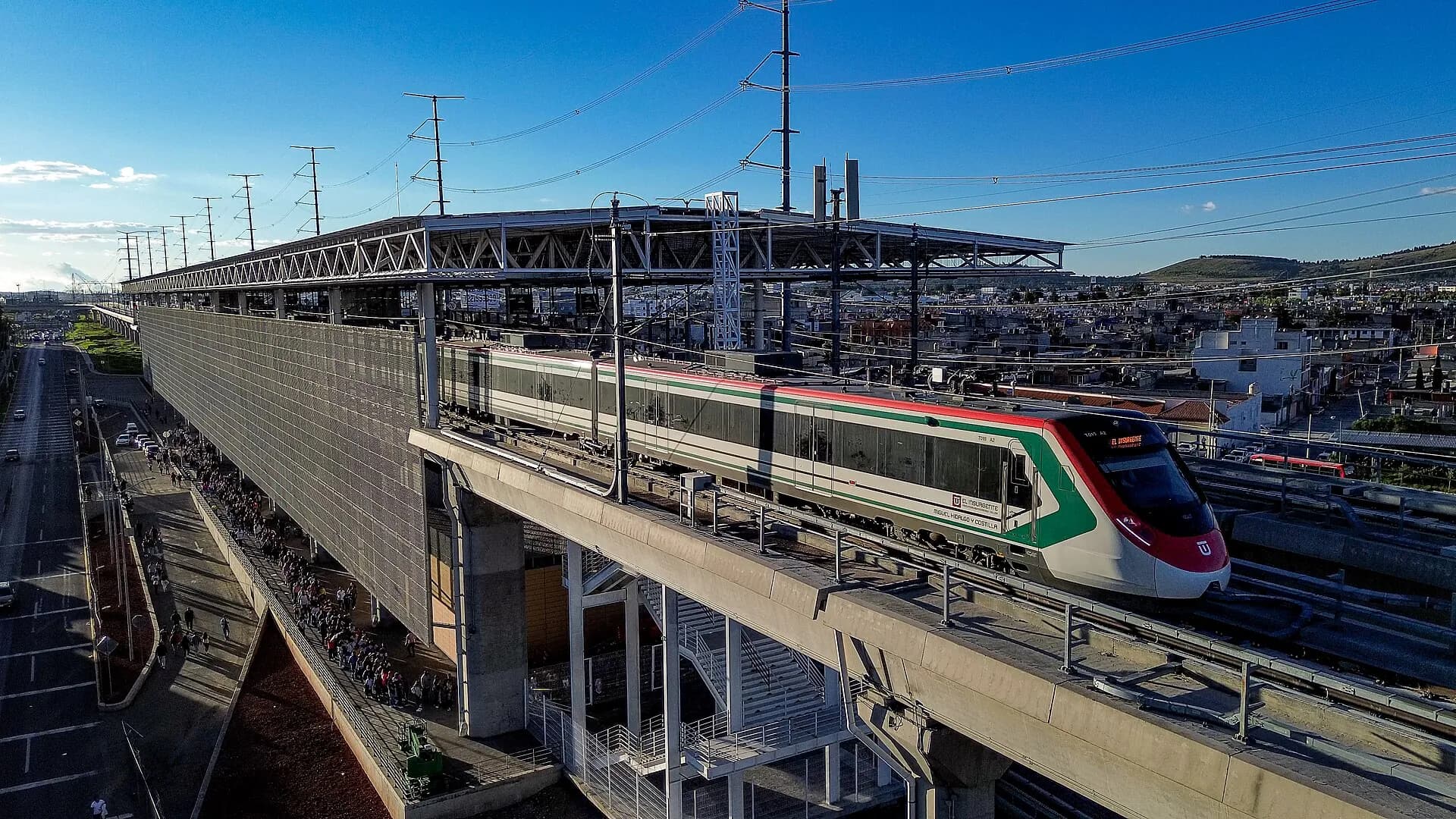

图片:墨西哥城—托卢卡城际铁路(El Insurgente)列车驶离辛纳坎特佩克高架车站 · ProtoplasmaKid / Wikimedia Commons,CC BY-SA 4.0
- 五年投资基准约3,252亿美元原币5.6万亿墨西哥比索2026—2030年公共及混合投资
- 项目储备1,500+个基础设施项目已进入财务与技术分析
- 三大领域占比83.72%能源、铁路与公路资金最集中的三个方向
- 战略行业8个能源、交通、港口、医疗、水务等
数字口径5.6万亿比索是2026年2月公布的五年基准,各行业金额按官方占比折算。专项计划口径不同,不能与总盘子相加;1,500多个项目也不等于都已公开招标。
01投资总览
不是项目清单,而是一条投资主线
- 01五年投入5.6万亿比索2026年在已批预算外再增7,220亿比索(约419亿美元),官方称约合GDP的2%。
- 02混合投资不等于统一PPP可能是政府与私人资本、社会组织或专门投资工具的不同组合;法律结构和采购方式要到实施阶段逐项确认。
- 03能源、铁路、公路占83.72%需求会从主合同延伸到输配电设备、轨道系统、钢结构、工程机械、检测和本地施工服务。
02资金投向
八个战略行业,资金高度集中
按官方行业占比乘以5.6万亿比索估算,只表示量级,不代表各行业已获同额预算。
- 能源
- 铁路
- 公路
- 港口
- 医疗卫生
- 水务
- 教育
- 机场
- 能源54.15%约3.03万亿比索(约1,761亿美元)
- 铁路15.63%约8,753亿比索(约508亿美元)
- 公路13.94%约7,806亿比索(约453亿美元)
- 港口6.48%约3,629亿比索(约211亿美元)
- 医疗卫生6.23%约3,489亿比索(约203亿美元)
- 水务2.83%约1,585亿比索(约92亿美元)
- 教育0.34%约190亿比索(约11亿美元)
- 机场0.04%约22亿比索(约1.3亿美元)
- 能源与交通先行三项合计83.72%,最先形成大额设备、工程和专业服务采购。
- 从单体项目到走廊港口、铁路、公路、电网和园区在同一地区叠加,机会沿产业带连续出现。
- 本地能力决定后续订单项目进入运营后,备件、维护、仓储和技术服务更依赖墨西哥本地团队。
03工程方向
已经能看到的八个工程方向
- 能源与电网接近32GW新增发电更新口径约7,400亿比索(约430亿美元);输电另有81.77亿美元计划,含275条线路、524项变电站工程。
- 铁路3,000+公里客运铁路2025—2030年覆盖墨西哥城—Pachuca、墨西哥城—Querétaro—Nuevo Laredo及北向Nogales走廊,并推进Tren Maya货运。
- 公路与桥梁6,478.32亿比索 · 11,366公里截至2026年9月(约376亿美元):已完成1,796公里,在建4,223公里;Banobras另跟踪19个项目、约2,138.68亿比索。
- 港口9个重点港口公共投资551.79亿比索(约32亿美元)、私人投资2,410.51亿比索(约140亿美元);疏浚、码头、装卸和集疏运同步释放需求。
- 水务17个战略项目截至2026年9月,另有约2.4万项饮用水与排水工程覆盖2,183个市镇;联邦、州、地方共同推进,采购入口分散。
- 产业发展极首批15个,网络扩至26个首批分布在14个州,配套新固定资产100%加速扣除等激励;之后为15个全国加11个东南部发展极。
- 信息通信技术Nube MX · 数据中心2026年重点:Aguascalientes与Tulancingo数据中心扩容、公共云GPU、Supercomputadora Coatlicue、骨干网与农村站点。
- 医疗卫生约200亿比索设备更新2026年三大公共医疗体系更新磁共振、病床、手术室等(约12亿美元);国家卫生基础设施总体规划是项目登记入口。
04区域分布

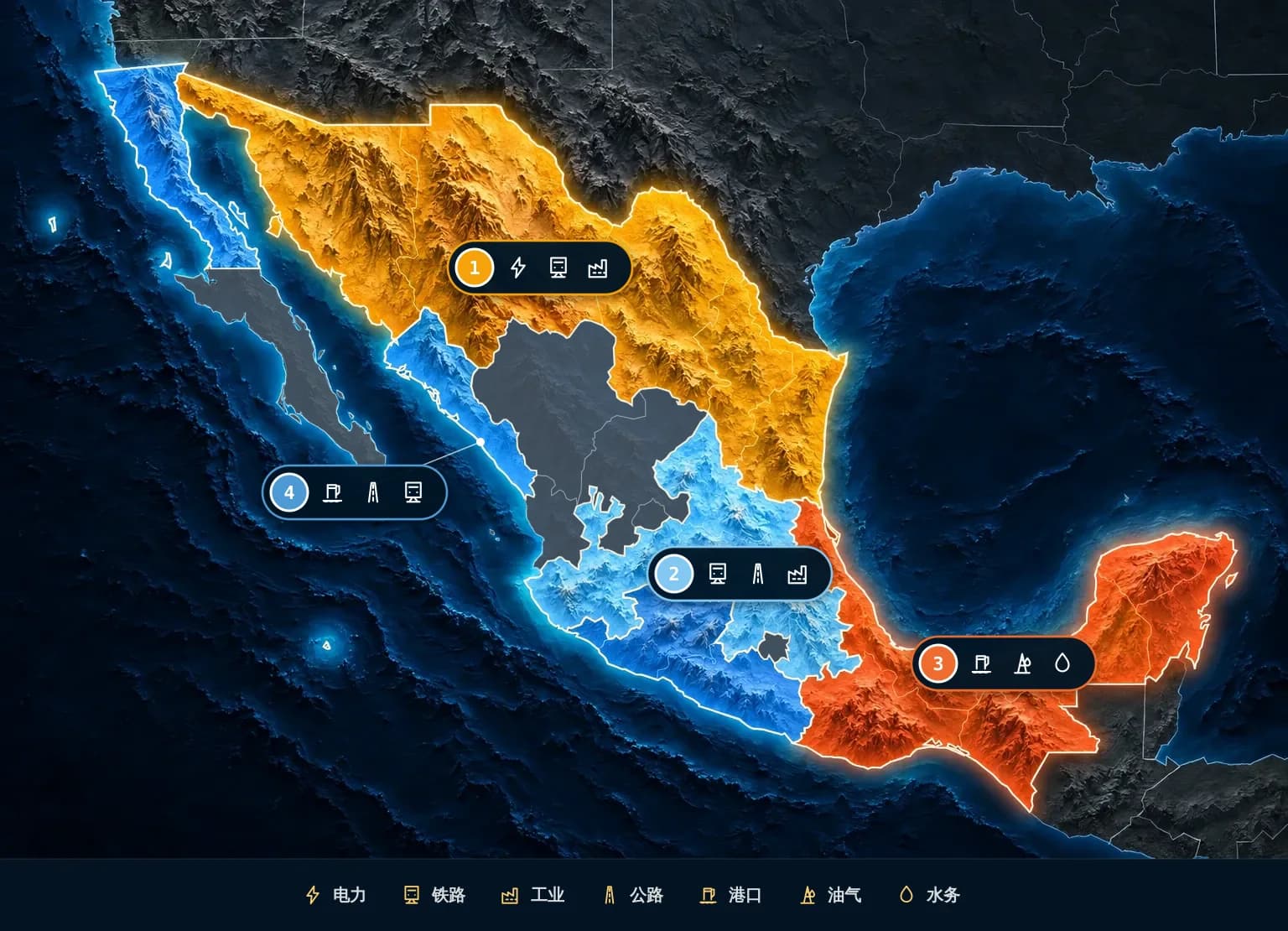

四类区域最值得持续跟踪

- 1
北部边境与制造业带
Sonora、Chihuahua、Coahuila、Nuevo León、Tamaulipas
电力扩容、跨境铁路公路、工业用水和物流园区;首批发展极含Hermosillo、San Jerónimo(Juárez)和Altamira。
- 2
中部与Bajío工业带
Ciudad de México、Estado de México、Hidalgo、Querétaro、Guanajuato、San Luis Potosí、Jalisco、Puebla、Tlaxcala
客运铁路、干线公路、电网、工业园区和汽车制造供应链;连接首都圈与北部边境,工程叠加最多。
- 3
墨西哥湾与东南部
Veracruz、Tabasco、Campeche、Yucatán、Quintana Roo、Oaxaca、Chiapas
港口、石化与天然气、水务、Tren Maya货运化;CIIT把Coatzacoalcos、Salina Cruz、Dos Bocas与Puerto Chiapas连成一体。
- 4
太平洋港口与物流走廊
Baja California、Sinaloa、Colima、Michoacán、Guerrero
Ensenada、Manzanillo、Lázaro Cárdenas、Salina Cruz等港口扩建,加上集疏运公路、铁路和仓储。
同一地区连续出现多类工程,比单个超级项目更重要:能源、交通、港口和园区一起建,才有长期的设备供应、仓储、售后和分包需求。
05企业机会
中国企业可参与空间
规划规模不等于订单。按行业找潜在项目,盯住会发采购的主体。
能源
- 发电
- 储能
- 输电线路
- 变电站
- 配电设备
- 工程服务
谁在采购CFE、SENER、CENACE及项目主体
铁路
- 轨道
- 桥隧
- 信号通信
- 车辆
- 站房
- 施工设备与运维
谁在采购SICT、铁路主管机构及专项项目公司
公路与桥梁
- EPC
- 钢结构
- 桩基
- 路面
- 交通安全设备
- 机械与材料
谁在采购SICT、CAPUFE、州政府及特许经营项目
港口与物流
- 疏浚
- 码头
- 堆场
- 装卸设备
- 仓储
- 集疏运
谁在采购SEMAR、各港口ASIPONA及码头运营商
水务
- 输水
- 处理
- 泵站
- 管网
- 防洪
- 节水灌溉
- 监测
谁在采购CONAGUA、州及市级水务机构
工业园区
- 园区基础设施
- 电力与水务配套
- 厂房
- 物流与运营
谁在采购经济部、州政府、发展极运营主体及入园企业
信息通信技术
- 数据中心
- 云平台
- 通信网络
- 网络安全
- 智慧城市
- 政务系统
谁在采购ATDT、CRT、CFE Telecom及公共机构
医疗卫生
- 医疗设备
- 影像诊断
- 实验室
- 医院信息化
- 耗材与维保
谁在采购卫生部、IMSS、ISSSTE、IMSS-Bienestar及州级卫生机构
06进入路径
把国家机会变成可执行动作
- 1
先选行业和区域
选两三个最匹配的细分领域,锁定重点州、主管机构和当地总包。
- 2
分清规划和招标
宣布投资不等于开放采购;跟踪预算、可研、环评、正式公告和更正。
- 3
备好履约条件
墨西哥法人、SAT电子签名、税务社保、本地成分、西语文件,逐项目核对。
- 4
留出合作空间
直接投标门槛高时,做联合体、设备供应、专业分包或售后伙伴。
- 5
建连续跟踪表
记下主管机构、阶段、预算、采购入口、预计时间和下次核验点。
- 1
先选行业和区域
选两三个最匹配的细分领域,锁定重点州、主管机构和当地总包。
- 2
分清规划和招标
宣布投资不等于开放采购;跟踪预算、可研、环评、正式公告和更正。
- 3
备好履约条件
墨西哥法人、SAT电子签名、税务社保、本地成分、西语文件,逐项目核对。
- 4
留出合作空间
直接投标门槛高时,做联合体、设备供应、专业分包或售后伙伴。
- 5
建连续跟踪表
记下主管机构、阶段、预算、采购入口、预计时间和下次核验点。
From outlook to tenders
继续查看正在发布的墨西哥项目
洞察看方向,项目页核对采购方、截止日期和文件要求。
浏览墨西哥招标项目 →07资料来源
资料来源与使用说明
优先采用墨西哥总统府、财政部、SICT、CONAGUA、SEMAR及Proyectos México公开资料。金额和项目状态会变化,参与前请回到原文件核对。
美元换算:按墨西哥央行2026年9月21日FIX汇率1美元=17.2203墨西哥比索换算并取整,仅用于理解量级,不构成报价或财务依据。
本文不构成投资、法律、税务或投标资格意见。项目进度、预算、资格与合同条件,以主管机构和采购文件的最新版本为准。
